PFMEA编完了就归档,怎么和控制计划对上号

发布日期:2026-09-30 浏览量:2676次
——站在企业应用视角 · IATF 16949体系落地问答(100问)· 重庆瀚源企业顾问
【问】我们的PFMEA是当年请辅导老师帮着编的,编完就存了档;控制计划是另一个人后来补的,两份文件各说各的。上个月审核开了个不符合项:控制计划里有个检验项,PFMEA里找不到对应的分析。这两份文件到底什么关系?
核心结论:PFMEA和CP对不上号,等于分析了一套、干的是另一套。

一、PFMEA是源,CP是流

一句话讲清关系:PFMEA回答"哪里会出问题、靠什么防",控制计划把答案落到工位——哪个工序、控制什么特性、用什么方法、抽几件多久测一次、异常了按什么反应计划处理。PFMEA里分析出来的高风险项(RPN高的、AP评级高的),必须逐条变成控制计划里对应工序的控制行。这份一一对应,就是两份文件的生命线,也是审核员必抽的一段。打个比方:PFMEA是会诊记录,控制计划是医嘱——会诊结论不进医嘱,病房里的护士永远不知道该防什么。

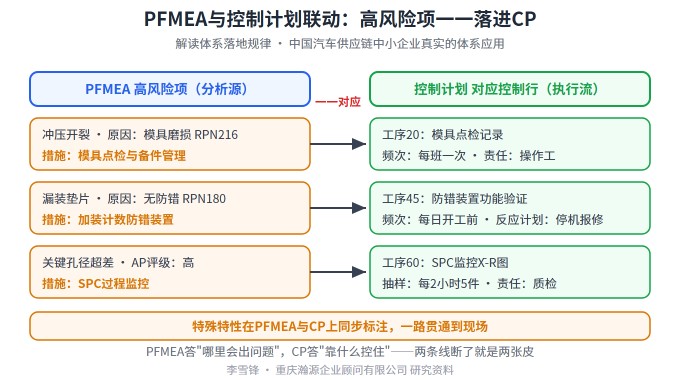

图1 PFMEA与CP联动:高风险项逐条落进控制行

二、联动查三条线

第一查正向:PFMEA的高风险措施,是否都进了CP的对应工序,漏一条就是断一条;第二查反向:CP里每一行控制,能不能追溯到PFMEA里的一次分析——凭空多出来的控制行,说明CP是抄来的、没吃透过程;第三查特殊特性:客户图纸或DFMEA标记的特殊特性,要在PFMEA、CP上逐级标注,一路贯通到现场。三条线任一条断了,两张皮就开始了。抽查不用多,一次抽两条就够,坚持三个月,联动就会变成团队的肌肉记忆。

三、断链是怎么发生的

常见三种:PFMEA和CP由不同的人、在不同时间各编各的,从源头上就没对过;工序变更、模具修改后只改了控制计划或作业指导书,PFMEA没人动,越走越远;编CP时图省事抄别的项目模板,控制项和本厂实际对不上。审核员抽一个特性、要一条对应,断的就是真金白银的不符合项——而现场的风险,才是断链真正的代价。还有一种是人员变动:编文件的人离职了,接手的人只管新增,不管对旧账。

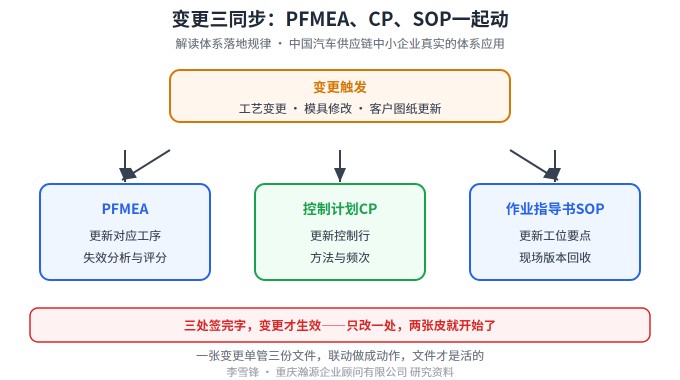

图2 变更三同步:PFMEA、CP、SOP一起动,签字才生效

四、落地动作:一套表管到底

把PFMEA的工序号和控制计划的工序号统一编号,PFMEA措施栏直接引用CP行号,谁对谁一目了然;每次变更开一张《三同步变更单》:改PFMEA必同步CP和作业指导书,三处签完字变更才生效。每月质量例会抽两条高风险项,从PFMEA追到CP、再追到现场操作,对不上的当场改。辅导老师能帮你搭一次架子,每月的对账动作只能靠厂里自己的例会养起来。联动做成动作,文件才是活的。

PFMEA和CP对不上号,等于分析了一套、干的是另一套。
瀚源落地提示:五大工具不是填表任务,是把质量风险前置到设计和工艺端的系统方法。重庆瀚源企业顾问有限公司拥有丰富的APQP、FMEA、PPAP、SPC、MSA落地辅导经验,可帮助重庆及西南地区汽车供应链企业把五大工具真正用起来,而非停留在文件柜里应付审核。
